Le parpaing
Temps de prise du mortier à 5 degrés : combien de rangs dans une journée
À 5 °C, le temps de prise du mortier passe à 4 à 5 heures avant qu'il commence à tirer, soit 2 à 3 fois plus long qu'à 20 °C où il faut 1 h 30.
Le facteur multiplicateur réel par rapport à 20 °C, et ce que ça change au nombre de rangs tenables dans une journée.
Ce que change vraiment une température basse
La température, c’est du chimique, pas du cosmétique. Le mortier ne sèche pas plus lentement au froid : il s’hydrate plus lentement. C’est la réaction chimique du ciment avec l’eau qui ralentit, et ce ralentissement n’est pas linéaire.
À 5 °C, tu ne multiplies pas par deux le temps de prise. Tu le multiplies par trois, quatre, parfois cinq selon l’exposition. C’est exponentiel. Le ciment a une température de référence, autour de 20 °C, où la chimie avance normalement. Chaque baisse de 5 degrés replie le calendrier. En dessous de 0 °C, c’est pire encore : l’eau commence à geler avant la réaction d’hydratation, et tu n’obtiens rien qui tient.
Voici les chiffres réels. À 20 °C, tu as 1 h 30 pour poser et ajuster ton mortier avant qu’il commence à tirer. À 5 °C, ce délai passe à 4 h, parfois 5 h. C’est le temps de plasticité. Tu crois que c’est un cadeau : plus de temps pour travailler. Non. Ça change tout en aval.
Le point de charge suit. À 20 °C, après 12 à 18 heures, tu peux charger le mur : monter le rang suivant, étayer léger. À 5 °C, tu attends 36 heures minimum avant que le mortier ait la rigidité nécessaire. Souvent plus. Et pendant ces 36 heures, rien n’avance. Une dalle de béton attend trois semaines. Un mur en parpaing attend le froid comme un empoisonné.
La vraie question : si tu montes en hiver, tu dois redoubler de prudence. Pas monter 6 rangs le matin et charger le soir. Monter 2 rangs, attendre, vérifier qu’il n’y a pas d’appui latéral, laisser durcir sans hâte. C’est ça qui paraît long. Pas le geste lui-même, mais l’attente entre les gestes.
Et le mortier qui reste longtemps malléable, c’est un piège. Tu poses une pierre, tu t’éloignes, tu reviens une heure plus tard et tu peux encore la bouger d’un doigt. Ça paraît normal. Ça l’est, à 5 °C. Mais chaque ajustement pendant ce délai long, c’est autant de microséparations à l’interface. Le mortier a l’air frais, mais il travaille souterrainement. Tu dois le laisser seul plus longtemps, c’est tout.
Combien de rangs tu peux poser dans une journée à 5 degrés
À 20 °C, tu poses 3 à 4 rangs dans une journée, selon ton rythme et ta pratique. À 5 °C, tu divises par deux : compte 1 à 2 rangs maximum si tu veux charger le jour suivant sans fragiliser ta base.
Ce qui ralentit vraiment n’est pas ta cadence de pose. C’est que tu ne peux pas empiler un nouveau rang tant que celui d’avant n’a pas commencé sa prise. Sinon, le poids des rangs suivants écrase le mortier encore mou. À 5 °C, le mortier prend deux à trois fois plus lentement qu’à 20 °C. Tu dois attendre avant de continuer.
Si tu forces à 3 rangs quand même par bravade, voilà ce qui se passe : tu poses tes deux premiers rangs normalement. Le troisième reste posable pendant une heure environ. Mais le deuxième, lui, a besoin de 12 à 24 heures à 5 °C pour que tu puisses charger dessus sans risque. Tu termines donc ta journée à 3 rangs, et tu dois attendre le lendemain avant le 4e. Ce qui tue ta journée de travail suivante : tu poses rien le matin, tu attends juste que ça sèche.

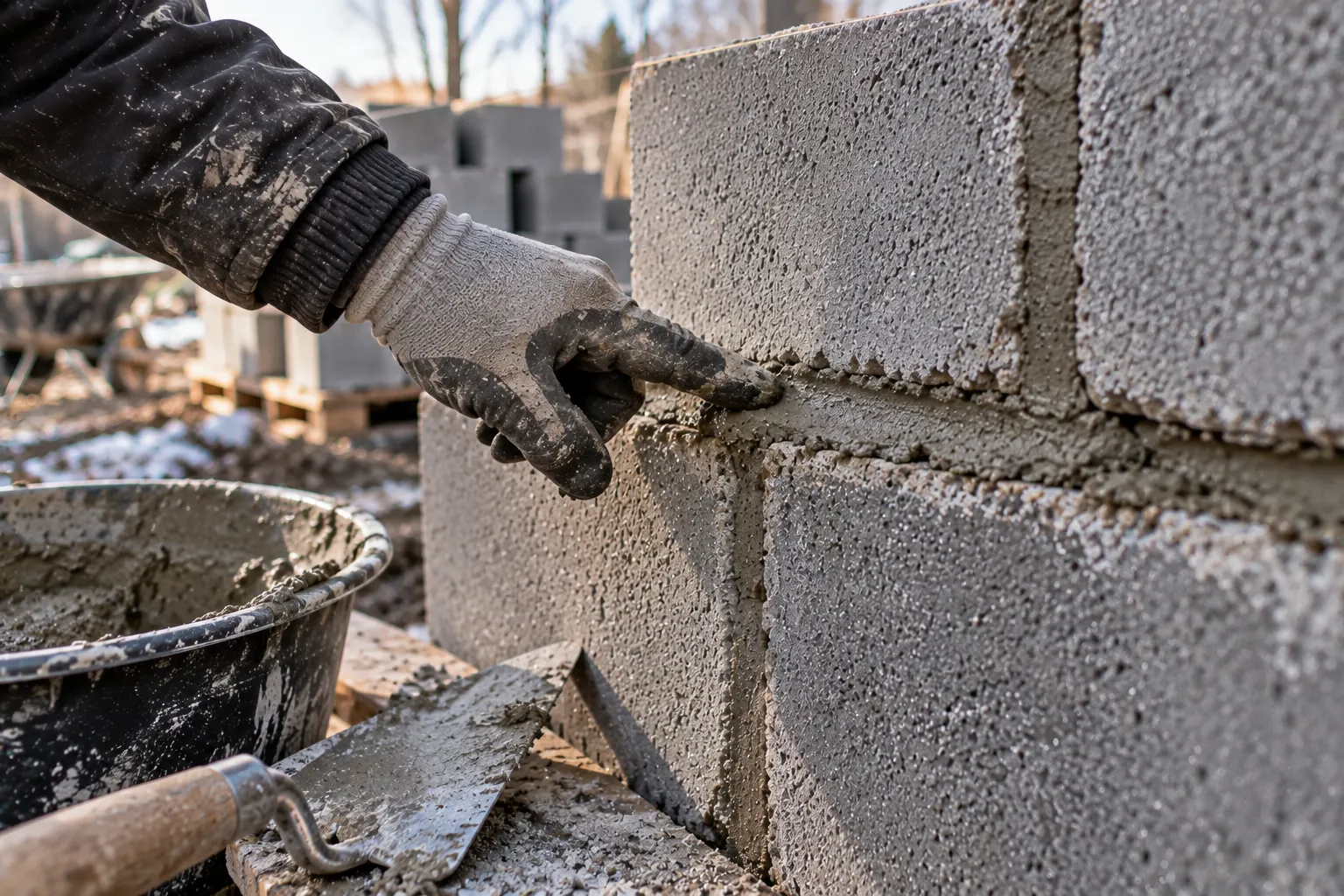

Le calcul réel, c’est celui-ci. À 5 °C, tu poses tes deux rangs du matin entre 8 h et midi. Tu attends toute l’après-midi. Tu reviens demain matin, tu tâtes le mortier du deuxième rang avec le doigt : s’il ne s’émiette pas sous la pression, tu peux charger. Pas avant. Un mortier qui paraît sec en surface mais qui cède à la pression reste mou en profondeur : tu poses dessus, tu écrabouilles tout.
Si tu es impatient et que tu tentes le 3e rang en fin d’après-midi du même jour, tu te dis que tu vas reprendre demain. C’est vrai. Mais tu vas aussi retrouver ton 2e rang aplati sous le poids du 3e, surtout si le mortier contenait trop d’eau pour compenser le froid. Ça se rattrape : tu refais le rang. Ça coûte du temps et du matériau.
À 5 °C, 1 à 2 rangs par jour, c’est le rythme réaliste. Si tu as peu de temps avant l’hiver et que tu dois avancer vite, c’est le moment d’appeler du renfort pour poser en parallèle, ou de reporter. Pas de raccourci qui tient.
Les conditions qui accélèrent ou ralentissent encore
Le froid proche de zéro ne fait que ralentir. Quand la nuit tombe à 0 °C et que le jour monte à 5 °C, tu perds du temps réel : le mortier tire à peine la nuit, c’est comme si tu ajoutais une journée complète au calendrier pour chaque 24 heures. Ce n’est pas une question de sensation ; c’est de chimie. La prise du mortier s’arrête vers 0 °C et reprend très lentement au-dessus. Si tu comptes une semaine avant de charger, c’est réaliste seulement si les nuits restent au-dessus de 5 °C en continu.
Le vent combiné à une humidité basse aggrave les choses au-delà du froid seul. L’air sec qui circule siccative la surface du mortier sans que l’hydratation de fond soit terminée. Tu vois des craquelures fines, parfois dès le jour 2. Le mortier continue à durcir à l’intérieur, mais ces fissures restent : c’est de la matière perdue, et c’est irréparable une fois que ça sèche. L’air doit rester chargé d’eau pendant la prise, sinon tu joues contre le matériau.
Le soleil faible d’hiver n’accélère rien. Beaucoup me demandent si une journée très ensoleillée à 5 °C gagne du temps. Non. C’est la réaction de prise qui compte, pas le rayonnement. Une journée nuageuse à 5 °C ou une journée claire au même temps : même résultat. Pas d’accélération chimique au-dessus d’une certaine température de l’air. Le soleil aide surtout s’il chauffe vraiment le mur (15 °C minimum pour sentir une différence), et c’est rare en hiver.
Gâcher le mortier à l’eau froide ralentit aussi le démarrage. Un gâchage préparé à 5 °C avec de l’eau froide tient moins longtemps qu’un mortier gâché plus tard avec une eau plus tiède. L’eau froide lance la réaction plus lentement : tu as moins de temps de travail avant que ça commence à tirer, et c’est fatigant parce que tu forces contre un mur qui devient collant progressivement. Gâche petit, gâche tard dans la journée si le temps le permet, et vérifie la température de l’eau du chantier avant de la verser.
Ce que tu dois changer à ton organisation
À froid, tout change : le temps, les quantités, l’ordre des gestes. Il faut que tu réorganises ton chantier.
Commence par réduire drastiquement le volume de mortier que tu gâches. À 5 °C, tu prépares au quart ou au tiers de ce que tu fais habituellement. Pas une question de confort : c’est que le mortier commence à tirer beaucoup plus vite au froid, mais pas assez vite pour que tu le poses. Tu te retrouves avec du mortier à moitié pris que tu ne peux ni poser ni jeter dedans. Tu le jettes, tu paies du matériau pour rien. Gâche peu, gâche souvent. C’est plus de trajets à la bétonnière ou au bac, mais tu ne perds rien.
Laisse ensuite chaque rang reposer beaucoup plus longtemps avant de monter le suivant. Ce n’est pas une question de qualité du mortier : c’est qu’un rang dont le mortier est encore trop mou se compresse sous le poids du rang suivant. Le mortier bouge, les parpaings s’enfoncent, et tu te retrouves avec un mur qui a bougé de 5 mm en hauteur. Tu ne le rattrapes pas. À 20 °C, tu attends 1 jour avant de charger un rang. À 5 °C, compte 2 à 3 jours. Je sais, ça paraît infini sur un chantier où tu dois avancer. C’est pourtant le temps que le mortier a besoin pour tenir assez dur pour que le suivant ne le comprime pas. Le gel va accélérer la prise en surface, mais pas en profondeur : attendre plus, c’est le seul moyen de ne pas compresser.
Enfin, ne fais pas de fausse économie en empilant des rangs rapidement pour gagner du temps. Le gel en cours de prise casse un mur à moitié fait. Si tu charges trop vite et qu’il gèle avant que la prise soit profonde, le mortier ne va pas tenir. Tu démolis le mur sur les deux tiers de sa hauteur, et tu recommences en prenant ton temps. Pire que perdre un jour, tu perds une semaine.
Le point de non-retour à froid
À 5 °C, le mortier avance lentement. Tu as une fenêtre de 24 à 36 heures après la pose d’un rang pour revenir dessus et corriger ce qui cloche : un joint mal bourré, 2 mm de travers, une paroi pas tout à fait de niveau. C’est ta vraie marge avant que ça durcisse.
Jusqu’à 36 heures, tu peux reprendre à la truelle sans fragiliser ce qui tient. Passé ce délai, le mortier a entamé sa prise réelle. Si tu reviens trop tard avec ta truelle, tu casses des grains qui ont commencé à se lier, tu crées des micro-fissures invisibles à l’œil, et le rang tient structurellement mais moins bien. C’est le moment où le tri se fait : tu dois décider d’accepter ce qui est là ou de vivre avec une correction partielle et fragile.
Attention aussi à l’inverse : si tu charges le mur trop tôt, entre 0 et 18 heures, avant que le mortier ait pris ne serait-ce qu’un peu, tu l’écrases. Le rang s’affaisse, tu perds ton aplomb, et là c’est un démontage complet. Les tutos accélérés ne le disent pas parce qu’ils filment en accéléré : tu laisses le rang reposer au moins 18 heures avant de monter dessus ou d’y poser des charges.
Entre 18 et 24 heures, le mortier a pris un peu. Il tient sans s’écraser, mais il n’est pas assez dur pour corriger avec sûreté. C’est la zone grise : techniquement tu peux monter le rang suivant, mais tu dois être très attentif à ne pas le déplacer en travaillant dessus.
Au-delà de 36 heures, si tu vois un défaut et que tu veux vraiment le corriger, tu dois accepter une surcharge de travail : tu laisses finir la prise complètement (5 à 7 jours à 5 °C), puis tu reviens avec ta truelle et du mortier frais, et tu reprends le joint ou la zone. C’est possible, mais c’est un second chantier sur le premier. C’est pourquoi le premier rang se mérite : si tu prends le temps de bien faire là, tu n’auras jamais besoin de revenir.
