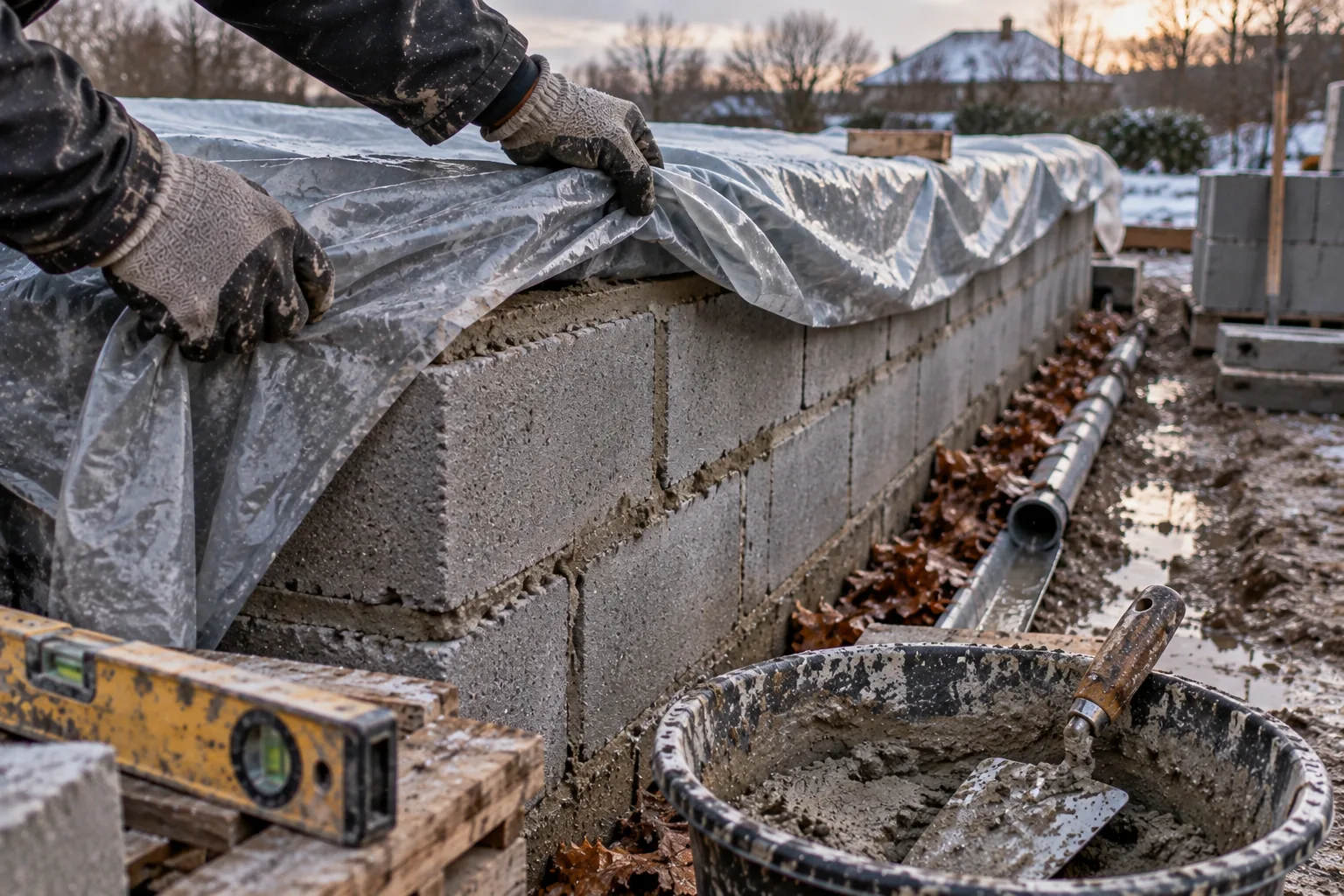

Main gantée de travailleur ajustant une bâche ventilée sur l'arase d'un mur en parpaing en construction, avec mortier frais visible et drainage au pied.

Le parpaing

Protéger un mur en chantier pendant l'hiver : arase, bâche, drainage

La réponse courte

Pour protéger un mur en chantier pendant l'hiver, il faut : (1) dégager et drainer le pied du mur avant novembre, (2) capotter l'arase avec une pente externe pour évacuer l'eau, et (3) poser une bâche drainante ventilée espacée de 5 à 10 cm du mur pour laisser circuler l'air et l'eau sans créer de condensation.

Un mur laissé six mois n'est pas un mur bâché une nuit : arase capotée, bâche ventilée, pied de mur dégagé.

Pourquoi six mois change tout

L’eau qui rentre au sommet du mur ne redescend pas par le même chemin. Elle remonte par capillarité dans les pores du parpaing, lentement, pendant des semaines. Un mur gorgé d’eau en janvier reste gorgé d’eau en février, en mars, en avril. C’est là que tout bascule.

Une bâche non ventilée te met dans le pire cas. Elle emprisonne l’humidité au lieu de la laisser s’échapper. Résultat : condensation permanente sous la bâche, cycles de gel et dégel tout l’hiver. Le parpaing absorbe l’eau, elle gèle, elle se dilate, la matière se fissure de l’intérieur. Quand le printemps arrive, tu as des fissures que tu ne voyais pas à l’automne.

Le point critique, c’est le pied du mur. Là où l’eau stagne, où elle remonte le plus lentement, où elle reste captive six mois. C’est aussi là que démarre la pourriture avant même que le sol ne sèche. Les joints se ramollissent, la matière du parpaing se dégrade, les sels remontent (la matière du mur s’émiette à la surface). Une fois que le pied du mur est pourri, tu ne le répares pas en passant un enduit dessus : tu dois descendre à la fondation, ouvrir, refaire propre, ou tu repeindras sur du pourri.

Six mois sans protection sérieuse, ce n’est pas une négligence temporaire. C’est le seuil après lequel les dégâts deviennent irréversibles sans chantier lourd. Un mur protégé correctement dès le premier jour te coûte deux fois moins cher à la fin, parce que tu répares ce qui est fissurable, pas ce qui s’effondre.

L’arase capotée : le point critique

L’arase, c’est la dernière assise de parpaing avant le repos. Celle qui reçoit la pluie en premier et qui reste exposée tant que tu n’as pas posé le linteau ou la dalle supérieure. Tu vois souvent des murs montés à mi-hauteur en chantier, arrêtés pour l’hiver ou en attente de bois : c’est là qu’il faut agir.

Un parpaing nu, c’est du béton creux. L’eau s’infiltre par le dessus, s’installe dans le vide intérieur, gèle la nuit, dilate la matière, crée des fissures. Après six mois d’hiver, ces fissures ne partent plus. Tu penses que c’est cosmétique, mais c’est une porte ouverte : l’eau continue à entrer au printemps, tu isoles sur ça ensuite et tu pièges l’humidité dedans. Le mur pourrit de l’intérieur sans qu’on le voie.

Le capotage, c’est simplement rejeter l’eau dehors. Une tuile canal posée à l’envers, une planche de coffrage penchée vers l’extérieur, une tôle glissée sur l’arase : c’est ça qui marche. L’idée est bête : l’eau ne doit pas rester à plat sur le béton. Elle doit couler. Si tu poses une bâche, même bien tendue, elle crée une cuvette et l’eau s’y accumule. Mauvaise idée.

Le geste réel : tu poses deux tasseaux en travers, un près de chaque bout, et tu mets ta protection par-dessus en pente vers l’avant. Pas besoin que ce soit beau ou définitif. Tu retires tout ça dès que tu reprends le chantier et que tu poses ton linteau ou ta dalle. Si tu laisses ça trois mois, c’est bon. Si tu laisses ça un an, c’est trop tard pour cette méthode : à ce stade, regarde dedans, essuie, et croise les doigts. Mais si tu anticipes dès le dernier rang, tu n’as pas ce problème.

La bâche ventilée, pas étanche

C’est l’erreur qui revient tout le temps : tu colles une bâche étanche directement sur le mur et tu crois que c’est réglé. Or le mur continue à s’évaporer. Cette humidité remonte, se plaque sous la bâche, ne peut pas s’échapper, se condense et gèle en hiver. Six mois plus tard tu soulèves la bâche et le parpaing s’effrite. Ce qui était un mur humide devient un mur pourri.

La bâche doit laisser circuler l’air. C’est tout le contraire de l’étanchéité. Entre la bâche et le mur, tu crées un vide de 5 à 10 cm. L’air y circule librement. L’eau qui s’écoule du mur ou qui descend sur la bâche coule le long du parpaing, sort par le bas, s’évapore. Rien ne stagne.

Tu poses des tasseaux ou des cales espacés régulièrement (tous les 60 à 80 cm suffit) pour maintenir cet écart. Accroche la bâche dessus avec du fil de fer ou des agrafes. Pas besoin que ce soit compliqué. Le bas de la bâche doit rester libre pour que l’eau s’écoule : ne l’enterre pas, laisse 20 à 30 cm au-dessus du sol.

Le matériau, ce n’est pas une bâche imperméable de chantier ordinaire. Tu cherches une toile de coffrage drainante, celle qu’on utilise pour les murs neufs avant le séchage. Elle laisse passer l’air et l’eau, mais protège de la pluie directe. C’est bon marché, ça se trouve partout et ça dure une saison sans problème. Voilà. Ventilée, drainante, simple.

Le pied de mur : dégager et drainer

L’eau au pied d’un mur vient de trois directions à la fois. Elle ruisselle d’en haut par les façades, elle remonte du sol par capillarité (l’eau souterraine monte naturellement dans les matériaux poreux, mortier et parpaing y compris), et elle s’accumule là où rien ne l’évacue. C’est ce qui pourrit la base, détache le crépi et pousse l’humidité vers l’intérieur.

Tu commences par nettoyer la base. Retire la terre, les gravats, les débris qui collent au mur sur 20 à 30 cm de largeur. Fais-le jusqu’à la semelle (le béton de fondation), ou du moins jusqu’au point où tu vois que la terre a vraiment tassé et que rien ne bouge plus. Un piolet et un seau suffisent pour un petit chantier. Tu vises un espace libre et bien plat devant le mur, pas encore un drain, juste de l’air et de la visibilité sur ce qui se passe réellement au pied.

Ensuite tu creuses une petite rigole. Pas de dimensions folles : 10 cm de profondeur, juste assez large pour glisser une pelle dedans. C’est une saignée, pas un canal. Oriente-la vers un point bas, vers un drain existant, vers une bouche d’évacuation, n’importe où sauf sous le mur. L’eau doit pouvoir rouler vers l’extérieur du chantier, pas s’y reposer.

Le point de non-retour, c’est dès que tu commences à creuser : une rigole mal orientée ou qui s’ennoie sous les pluies te force à recommencer. Fais le test au tuyau d’arrosage avant de valider l’angle de pente. L’eau doit couler d’elle-même, sans pompage. Si ce n’est pas le cas, tu reprends la piolet avant d’aller plus loin.

Ordre réel des gestes : avant l’hiver

Tu ne commences rien au hasard. L’eau arrive en novembre, et une fois qu’elle s’accumule contre le pied de mur, tu ne peux plus changer ton dispositif sans accepter des fissures. Il faut agir avant.

Première étape : le pied de mur lui-même. Tu dégages la terre, tu enlèves les débris, les feuilles qui bouchent le drainage. Regarde si un drain existe : si c’est des cailloux qui remontent jusqu’à la semelle, c’est bon ; si c’est de la terre collée directement au béton, tu as un problème. Si tu dois refaire le drain, c’est maintenant que ça se fait, pas en février. C’est le travail qui demande le plus de temps : compter une ou deux journées selon la longueur.

Deuxième étape : l’arase. C’est la surface haute du mur, là où l’eau s’accumule. Tu poses un capotage (pente externe, pas d’eau qui stagne) ou tu vérifies que la pente existante évacue vraiment l’eau. Fais le test simple : verse de l’eau à la main, elle doit couler dehors, pas s’éterniser. Une arase plate qui « devrait » drainer, ça n’existe pas. Compte quelques heures selon la surface.

Troisième étape : la bâche. Tu poses les tasseaux (maintien des points d’accroche), tu fixes la bâche ventilée (elle ne touche pas le mur, elle reste espacée de 5 cm minimum). Scelle le bas solidement, celui-là ne bouge pas. Le haut, laisse-le flotter, la bâche travaille avec le vent et l’humidité, elle doit pouvoir bouger. Compte une demi-journée pour une façade standard.

Point de non-retour : fin octobre. Une fois les pluies de novembre là, tu changes rien. L’eau est déjà en place, et modifier l’arase ou la ventilation crée des fissures de tension que tu payeras au printemps.

Ce qui se rattrape, ce qui ne se rattrape pas

Une arase mal capotée, c’est l’erreur qui persiste. Les fissures apparaissent à l’enduit, elles ne disparaissent pas quand tu repeins, elles traversent jusqu’à l’intérieur et l’eau entre par là. Tu peux refaire l’enduit dix fois, c’est peine perdue : le mur bouge déjà. Là, tu démolis ou tu acceptes l’infiltration.

Une bâche mal aérée, c’est aussi un point de non-retour, mais plus lent. Le mur transpire mal dessous, l’humidité s’accumule, et au printemps tu découvres des remontées capillaires, des traces d’humidité, du salpêtre en bas. Même après avoir ôté la protection, le séchage traîne des semaines. Si tu avais laissé respirer en laissant passer l’air sous les bords, l’eau s’évapore pendant la pose. Là, tu l’as piégée, elle redescendra chaque automne.

Un pied de mur noyé l’hiver, c’est de la destruction programmée. Si ton ferraillage de chaînage touche le sol détrempé, il rouille. Et si le gel arrive (tu ne peux pas l’empêcher), l’eau gèle, le mur fissure à la première assise, c’est fini : le gel-dégel refait le travail chaque année. Les réparations qui suivent ne tiennent jamais.

Tout ce qui se joue au pied se paie au printemps. Prévoir dès novembre. Une arase mal couverte, une bâche qui baille, un drainage absent quand le sol remonte l’hiver : c’est maintenant qu’on les décide. Attendre janvier ou février, c’est trop tard. À ce moment-là, tu ne rattrapes plus rien avec du mortier ou de la peinture. Tu révises l’ouvrage ou tu vis avec l’humidité.
