Préparer son chantier de parpaing en hiver : calepinage et devis avant les travaux

La réponse courte

Il faut préparer son chantier de printemps dès l'hiver en réalisant le calepinage sur papier, en commandant les matériaux auprès des fournisseurs peu saturés, et en déposant la déclaration préalable à la mairie dès janvier pour l'obtenir validée avant mars, ce qui permet de gagner deux à trois semaines sur le terrain et d'éviter les surcoûts et retards d'avril.

Calepinage, quantitatif, devis, autorisation : ce qui se fait au chaud en janvier et qui fait gagner trois semaines en avril.

Pourquoi l’hiver, c’est le moment ou jamais

L’hiver n’est pas une pause, c’est ton vrai chantier. Trois semaines gagnées en avril naissent du travail de janvier. Tout ce qui se règle sur papier se traduit en temps libre sur le terrain.

Commence par le calepinage. Tu dessines ton mur, tu notes chaque parpaing, tu comptes tes découpes. Sur le papier, tu te permets 5 refentes sans risque. Sur le chantier, chaque erreur de calcul se paie en matériau perdu et en minutes perdues à scier. Une demi-journée passée à calepiner en janvier, c’est deux jours économisés en avril.

Les fournisseurs, en hiver, ils ne sont pas saturés. Les délais sont courts et prévisibles. Tu commandes tes parpaings et ton mortier en janvier, tu sais quand tu les auras. Tu ne dis pas « ça dépend », tu dis « mercredi ». Cette prévisibilité change tout. Tu ne terminates pas ton chantier en improvisant avec ce qu’on te livre un jour de janvier à 17 h.

La déclaration préalable de travaux, tu la déposes en janvier auprès de ta mairie. Tu reçois ta validation en mars, avant même de monter le premier rang. Là tu es couvert. Tu travailles sur un papier signé, pas sur une intention. Vérifie auprès de ta mairie le délai exact, il varie selon le lieu, mais deux mois, c’est réaliste.

Et puis il y a le temps lui-même. En janvier, tu n’as pas 35 degrés qui font tirer le mortier trop vite, pas de pluie d’après-midi qui noie la semaine. Tu respires. Le mortier tient ses délais. Le séchage est prévisible.

L’hiver, c’est quand tu avances sans perte.

Le calepinage : ta première vraie décision

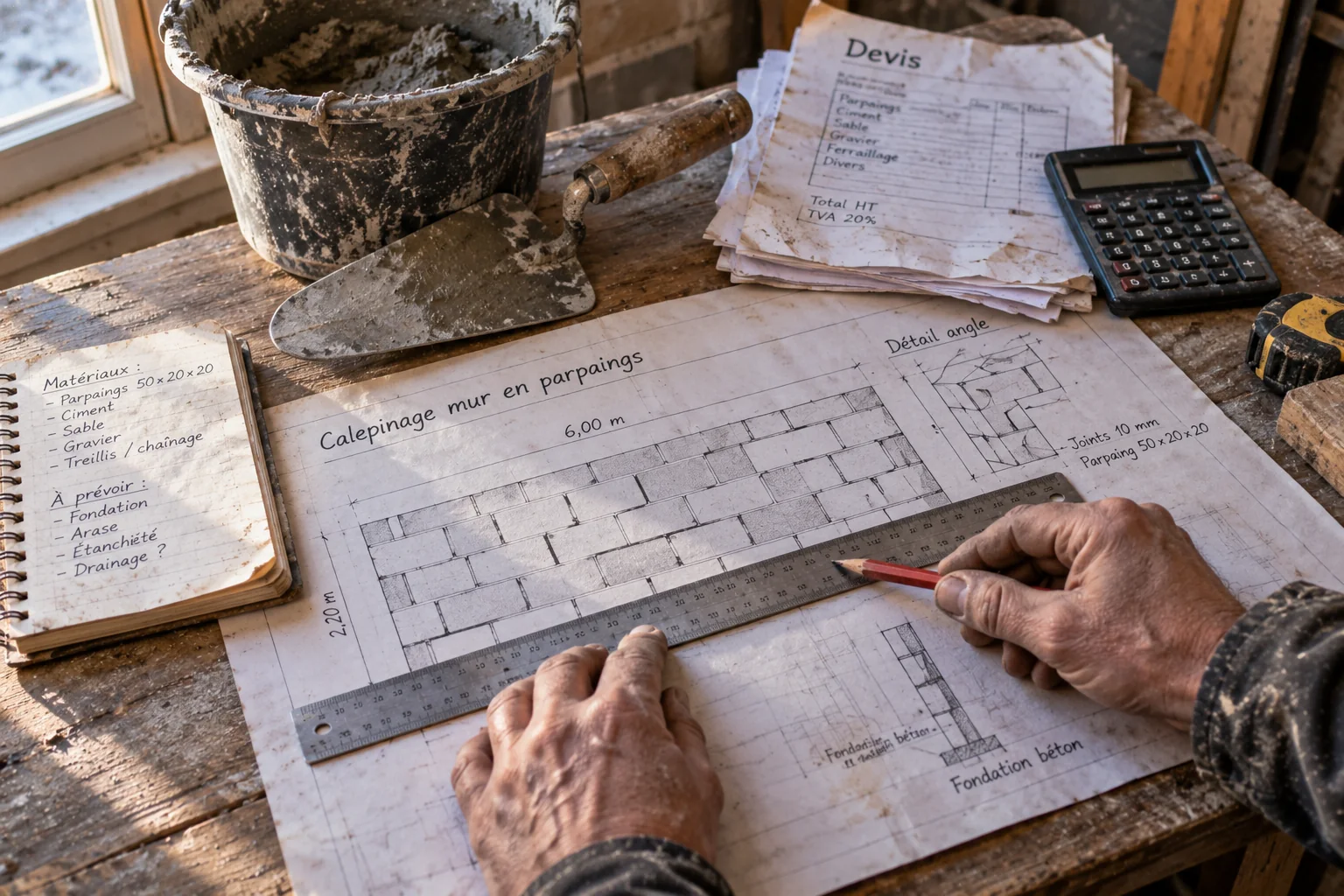

Avant de passer commande, tu dois savoir exactement ce que tu vas construire et à quelles dimensions. C’est le calepinage. C’est là que se joue la moitié du chantier.

Commence par mesurer au mètre, vraiment au mètre, pas à l’œil ni au cadastre qui donne des approximations. Une clôture de 12 m ce n’est pas la même chose que 12,5 m, c’est 3 parpaings de différence. Pour une extension ou un mur de garage, prends les dimensions intérieures ET extérieures, le terrain n’est jamais aussi carré qu’on le croit. Repère aussi toutes les ouvertures : chaque passage oublié au calepinage, c’est 2 jours de démolition et 200 euros de parpaing jeté.

Fixe ta hauteur finale maintenant. Elle commande le nombre de rangs, donc le tonnage total à commander et la charge qu’il faudra faire rouler. Un mur de 1,2 m, c’est 6 rangs. Un mur de 2 m, c’est 10 rangs. Cette décision change aussi le poids que tu vas manœuvrer jour après jour.

Puis : parpaing creux ou parpaing plein. Creux, c’est moins lourd et moins cher au m². Plein, ça porte mieux et tu peux fixer dedans sans te poser de questions. Le prix au m² n’est pas le même, le poids de la palette non plus. Il faut décider avant de commander, pas en avril quand tu te demandes pourquoi ça coûte deux fois plus cher que prévu.

Fais un croquis sur papier, même sommaire. Un carré = un parpaing. Trace ton terrain, tes murs, tes ouvertures. Ça rend visible ce que tu vas vraiment construire et ça évite les surprises. Avec ce croquis et tes mesures en main, tu peux enfin compter.

Le quantitatif : du croquis aux chiffres

Avant de constituer une liste de courses, tu dois passer par le calcul. C’est là que se jouent la majorité des retards de chantier.

Commence par la longueur réelle de ton mur en mètres. Divise par 0,4 m (la longueur d’un parpaing standard). Tu obtiens le nombre de parpaings par rang horizontal. Multiplie par le nombre de rangs que tu dois monter en hauteur. Voilà ton quantitatif brut. Mais là, tu arrêtes : ce nombre n’est jamais le bon à commander.

Ajoute 5 à 10 % immédiatement. C’est pour la casse à la découpe, les angles qui ne tombent jamais juste, et les ratés. Si ton calcul donne 100 parpaings, tu en commandes 105 à 110. Sinon tu termineras le mur à 90 % et tu attendras 5 jours un retour de 8 parpaings.

Ensuite, énumère les parpaings spécialisés. Les parpaings de couronnement (celui du haut du mur) ou les parpaings de chaînage (horizontaux ou verticaux) ne sont pas dans ton lot standard. Ils arrivent souvent tardivement ou manquent complètement de la commande parce que tu les oublies. Liste-les à part dès maintenant.

Pour le mortier, compte 80 à 100 kg par mètre cube de parpaings montés, selon que tu achètes du mortier préparé (plus simple, coût plus élevé) ou que tu gâches maison (plus économique, plus d’effort). C’est distinct du parpaing : une erreur classique.

Si tu dois ferrailler (chaînage horizontal ou vertical), l’acier se commande séparément. Ce n’est pas du parpaing, les délais peuvent être différents.

Enfin, s’il y a des ouvertures (baie, porte), les linteaux ne sont pas des parpaings classiques. C’est un produit spécifique, avec un prix différent, à isoler dans ta commande.

Le devis auprès des fournisseurs

Une fois que tu as ton calepinage, appelle 2 ou 3 fournisseurs locaux avec le chiffre réel en main. Les prix affichés en ligne sont un point de départ, jamais le vrai prix. Le coût réel dépend du volume (une palettisée entière coûte moins cher à la pièce qu’une petite commande), des frais de port (les parpaings sont lourds, et c’est une vraie ligne budgétaire), et du délai de livraison.

Un fournisseur qui t’annonce 200 euros le m³ sur son site te le propose rarement à ce tarif. Demande le prix total, départ fournisseur ou livré chez toi, avant de comparer. Et vérifie les délais : en janvier, il te dit 10 jours. En avril, le même fournisseur te fait attendre 6 semaines. C’est normal (les appels de chantier montent), mais tu dois le savoir avant de commander.

Autre point : demande si la livraison peut se faire en 2 ou 3 fois plutôt que d’un seul coup. 500 parpaings sur ton terrain, c’est un stock qui immobilise l’espace et gêne les autres travaux. Réparti sur 2 ou 3 livraisons au rythme de la montée, c’est plus gérable, et tu gains de la place. Les fournisseurs acceptent généralement sans surcoût si tu montres que tu sais ce que tu fais.

Enfin, précise avec lui les conditions de stockage. Le parpaing tient sec, mais sous la pluie prolongée, il absorbe l’humidité et se dégrade. Demande-lui si tu dois prévoir une bâche ou si un abri est disponible, et comment il sécurise son stockage temporaire. C’est un détail que les tutos oublient, et qui peut pourrir plusieurs centaines d’euros de matériau.

L’autorisation administrative : ne pas l’oublier

Avant de passer ta première commande, tu dois vérifier auprès de ta mairie si une déclaration préalable de travaux s’impose. La règle dépend de la hauteur finale du mur et du document d’urbanisme local (Plan local d’urbanisme ou règlement d’urbanisme spécifique à ta commune). Tu ne découvres pas ça en juillet en recevant un avis de la mairie : tu le vérifies en janvier quand tu réfléchis au projet.

Le timing administratif est bête mais réel. Tu prépares le dossier en janvier, tu le déposes en février, et tu reçois la validation (ou le silence qui vaut accord après deux mois) début mars. Ça semble long pour un mur, mais c’est le calendrier normal. Si tu attends avril pour poser la question, tu es bloqué en mai, et ton chantier glisse de deux mois.

Si ton mur se construit en limite séparative (mitoyen ou en limite de propriété), c’est encore plus critique. Avant de monter le premier rang, vérifie tes droits à la mairie : as-tu le droit de construire sur la limite, ou dois-tu respecter un retrait. Ne découvre pas en avril que ton voisin a des droits sur cette limite et qu’il faudra tout casser.

La déclaration préalable demande un dossier simple (plan de situation, croquis coté du mur, photo état actuel), c’est à ta portée. Ce qui ne l’est pas, c’est de contester un refus ou une obligation de retrait une fois que tu as posé des parpaings. À ce moment-là, tu paies pour défaire ce que tu as fait.

Appelle ta mairie en janvier. C’est la première étape, pas la plus sympa, mais la plus importante.

Le point de non-retour : là où tu dois avoir tout en main

Vers le 15 mars, tu dois tenir en main quatre choses. D’abord le calepinage validé et revu, c’est-à-dire le plan précis de chaque rang, les coupes anticipées, les points faibles du tracé. Deuxièmement, la commande de parpaings confirmée auprès du fournisseur, avec une date de livraison écrite. Troisièmement, un devis signé ou un bon de commande envoyé pour le reste du matériel : mortier, étais, outillage. Quatrièmement, la déclaration préalable déposée à la mairie ou au moins un accord de principe reçu.

Passé le 15 mars, tu perds l’avantage de l’hiver. Les délais s’allongent : le fournisseur ne te promet plus une livraison en deux semaines, mais « dans 6 semaines ». Les prix montent. Si tu as prévu ton budget sur les tarifs de février, tu dois le réviser à la hausse. Tu entres dans une période où chaque semaine qui passe te coûte, d’abord en temps d’attente, ensuite en surcoût.

Une fois que le matériel est livré et l’autorisation en main, tu n’as plus rien qui te bloque. Le premier rang te prend 2 à 3 jours si tu le fais bien, c’est normal. Tout ce temps passé à régler ce rang n’est pas du temps perdu : c’est le fondement qui détermine les quatre suivants. Après ce rang, tu entres en rendement régulier. Un jour par rang supplémentaire quand tu maîtrises le geste, un jour et demi si tu apprends encore. Le mortier dure ce qu’il dure, tu gâches juste ce que tu poses dans 1 h 30, et tu respires.
