Mur Parpaing

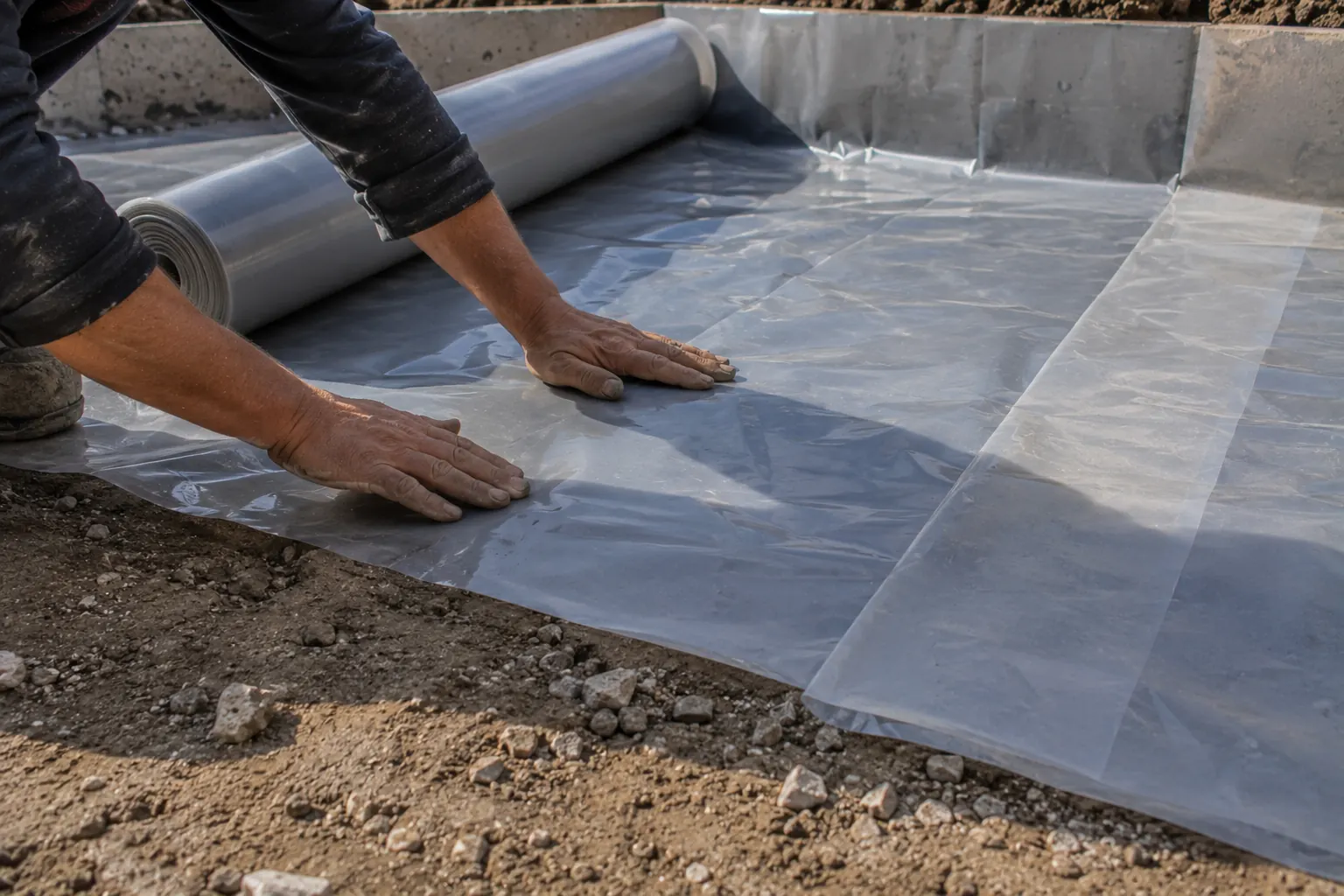

Mains posant un film polyane translucide sur le sol préparé d'un chantier, le film recouvrant la base poussiéreuse avec chevauchement visible.

Fondations et dallage

Film polyane sous dalle : pourquoi c'est là et comment le poser

La réponse courte

Le polyane sous dalle arrête les remontées capillaires de l'eau du sol, ce qui protège le béton des fissures précoces et du salpêtre ; c'est une barrière contre l'humidité, non une isolation thermique.

Barrière à l'humidité : pose, recouvrement, remontée sur les bords.

Ce que fait le polyane, et ce qu’il ne fait pas

Le polyane n’isole rien thermiquement. C’est ton premier piège. Des gens le posent en croyant qu’il va les tenir chauds : il ne fait rien pour ça. C’est une barrière contre l’humidité du sol, voilà tout.

Son vrai rôle, c’est d’arrêter les remontées capillaires. L’eau du terrain, elle remonte naturellement à travers le hérisson et l’aggloméré, capillaire après capillaire, centimètre après centimètre. Le polyane crée un obstacle que le mouvement capillaire ne franchit pas. C’est physique : l’eau trouve un autre chemin ou stagne au-dessous. Posé correctement, il sèche la dalle progressivement, protège le béton des fissures précoces et du salpêtre.

Posé correctement, ça veut dire : recouvrements généreux entre les lés (au moins 30 cm, et franchement 40 c’est plus sûr), bords remontés haut le long des murs (10 à 15 cm minimum, pas négociable) et zéro trou, zéro découpe inutile. Tout ce qui érafle le film, tout ce qui l’interrompt, c’est une brèche.

Mal posé, il ne sert strictement à rien. Trop peu de recouvrement, l’eau trouve les joints. Bords mal remontés, elle contourne. Une découpe trop nombreuse pour passer tes tuyaux, des bords pas scellés, et tu as une passoire. L’eau remonte quand même : tu retrouves l’humidité et le salpêtre six mois plus tard, exactement comme s’il n’y avait rien.

C’est pour ça que le polyane est un geste où le détail tue le résultat. Tu fais 95 % du travail correctement, mais tu laisses 5 % de fissures ouvertes, c’est raté.

Avant la pose : diagnostic du terrain et du hérisson

Commence par aller à la mairie. Une question simple : ta parcelle est-elle en zone inondable ou à nappe phréatique haute. Si oui, ton hérisson et un polyane standard ne suffiront pas : tu vas devoir prévoir un drainage ou une membrane beaucoup plus robuste. C’est le diagnostic qui change tout le reste du chantier. Demande aussi si une déclaration préalable de travaux est nécessaire pour ta dalle.

Une fois rassuré sur l’eau, tu peux commencer à préparer le sol. Le hérisson, c’est d’abord des gravats (des cailloux et des débris concassés) bien compactés sur 10 cm minimum, idéalement 15 cm. C’est lui qui fait la vraie séparation entre la terre et ta dalle, pas le polyane qui vient après. Sans cette épaisseur, tu n’as aucune amortition et le sol qui travaille en dessous va créer des fissures en surface.

Une fois ton hérisson étalé et bien tassé, l’étape qui va décider de tout : enlever les cailloux pointus. Tu crois que le polyane est épais : il ne l’est pas. Un gravillon acéré qui dépasse va le percer au premier roulage. Après un bon compactage, fais passer une fine couche de sable ou de cendre par-dessus : 2 à 3 cm suffisent. C’est ce qui amortit vraiment et ce que personne ne fait, alors que c’est décisif.

Avant de dérouler le polyane, vérifie aussi que ton hérisson n’a pas de creux où l’eau pourrait stagner. Passe ton niveau régulièrement. Idéal : une pente très légère vers l’extérieur, même 1 % d’inclinaison, c’est suffisant pour que l’eau s’écoule sans rester piégée sous ta dalle.

Choix et dimensions du film

Le film que tu vas poser ne doit pas descendre sous 150 microns : c’est 0,15 mm d’épaisseur. Là-dessous, il se déchire pendant la mise en place et tu passes ton temps à le colmater au lieu d’avancer. À 150 microns, il tient seul quand tu le déposes, il résiste aux calages du coffrage et aux mouvements du béton en cours de prise. Ne laisse pas un fournisseur te proposer du 100 microns : tu va le regretter avant la fin de la première journée.

Le polyane et le polyéthylène basse densité (PE-BD) sont la même chose : tu vas croiser les deux noms partout, chez les négociants comme sur les étiquettes. C’est du plastique opaque blanc ou translucide, classique sur les chantiers. Prends du PE-BD en 150 microns ou 200 microns. Le 200 est plus stable à la pose si tu dois laisser traîner le chantier quelques jours au soleil, mais le 150 suffit si tu coules tout frais.

Pour les dimensions, commence par calculer la surface brute de ta dalle. Ajoute la remontée sur les quatre bords : minimum 30 cm de chaque côté, ça te laisse de la marge pour tasser la terre et fixer le film. Puis rajoute 50 cm supplémentaires en réserve. C’est cette réserve qui te permet de recouvrir les jonctions proprement si tu dois poser deux rouleaux.

Les rouleaux standards font 4 m ou 6 m de large. Mesure ton besoin réel et commande un seul rouleau continu si tu peux. Deux rouleaux, c’est deux jonctions potentielles, et une jonction c’est un point faible où l’eau trouve toujours un chemin. Si tu dois vraiment en poser deux, prévois 30 cm de recouvrement entre eux.

Pose et recouvrement des lés

Commence par dérouler le premier lé en ligne droite sur toute la longueur de la dalle. Il doit remonter de 30 à 40 cm sur chaque bord de périmètre : laisse ce débord, tu en auras besoin pour couvrir le haut des murs. Pas de tension, pas de tiré : le film doit reposer à plat sur le béton.

Le deuxième lé s’installe en chevauchement sur le premier. C’est ici que tout se joue. Le recouvrement doit être au minimum 50 cm en largeur : c’est l’épaisseur où l’eau essaie de s’engouffrer entre les deux films. Un recouvrement de 20 cm n’est qu’une illusion. Dispose le second lé en chevauchement bien net, puis place une planche large ou plusieurs parpaings d’un coup sur la zone de recouvrement. Le poids plaque les deux films l’un contre l’autre sans créer de poche d’air. Tu ne colles rien : un recouvrement généreux et bien pesé tient seul.

Attention au décalage des jonctions. Si tu poses le deuxième lé exactement aligné sur le premier, tu as deux lignes de faiblesse qui se font face. Décale le second lé d’au moins 1 m en longueur. Les jonctions du troisième lé ne doivent pas non plus se superposer à celles du deuxième. C’est une règle de maçonnerie : tes points faibles se mangent l’eau, pas l’inverse.

Un détail qu’on oublie : pas de plis profonds. L’opération doit être tendue mais pas tirée. Un pli permanent, même fin, retient l’eau et annule tout l’effet du film. Si tu sens une ondulation, reviens dessus avant de poser le second lé. Une fois le recouvrement pesé, c’est trop tard pour la corriger.

Remontée sur les bords et continuité

Remonte le film sur les quatre côtés avec au minimum 30 cm de hauteur. Idéalement, tu le fais monter jusqu’au-dessus du futur dallage fini : ça évite qu’il ne traîne sous tes pieds ou ne se retrouve coincé sous le béton en cours de pose.

Aux angles, c’est le point critique. Ne plie jamais le film à 90° net : tu le déchires ou tu le fatigues jusqu’à la rupture. Fais un repli en triangle (10 à 15 cm de matière replié sur lui-même) qui absorbe la tension sans forcer. Prends ton temps sur ces quatre replis ; c’est ce qui tient le film en place quand tu charges à côté.

En haut, maintiens le film avec du ruban adhésif large ou des agrafes, au-dessus du niveau du futur dallage. L’objectif n’est pas de le fixer définitivement, juste qu’il ne glisse pas pendant la suite. Tu enlèveras ça avant de couler.

Si une gaine ou une descente d’eau arrive par le bas (gaz, électricité, évacuation), fais passer le film autour avec un manchon ou un joint temporaire. Pas de trou béant qui mettrait la gaine en communication directe avec le vide sous la dalle. Cette continuité compte autant que la pose du film lui-même.

Avant de passer à l’étape suivante, fais un tour complet. Pas de déchirure visible, pas de trou, recouvrements bien plaqués. C’est le moment où tu rattrapes encore : une fois que le béton est coulé, le film qui lève ou qui crève se paie très cher. Prends ton temps.

Le point de non-retour : quand tu commences à couler le béton

Dès lors que tu verses le béton, le polyane n’est plus accessible. Toute erreur qu’il porte (déchirure, chevauchement insuffisant, remontée trop basse sur les parois) devient définitive. Tu ne l’as pas vu avant, tu ne le verras plus après.

C’est pour ça que je passe toujours 20 minutes à vérifier avant de faire venir le camion. Je me mets à quatre pattes, je regarde le long des joints de chevauchement pour vérifier qu’ils se superposent bien sur 20 cm minimum. Je cherche les petits trous ou les zones transparentes qui trahissent une déchirure. Je vérifie que le polyane remonte bien sur les parois latérales : au moins 30 cm pour une dalle de garage standard, sinon l’eau remonte par le côté et tu as de l’humidité en pied de mur.

Si tu découvres une déchirure pendant qu’on est en train de préparer le béton, avant la coulée, tu arrêtes tout. Tu déroulles un patch de polyane en surépais sur la zone (minimum 80 cm de côté) et tu le recouvres largement sous le béton. Ça prend 10 minutes. Une fois le béton coulé, il n’y a plus d’option simple. Pour corriger, tu casses la dalle ou tu enlèves le béton frais : ce qui te coûte dix fois plus cher qu’une pause de 10 minutes en amont.

Et le piège, c’est que tu ne paies le prix d’une mauvaise pose que 6 mois à 1 an plus tard. Les fissures apparaissent progressivement, ou le salpêtre remonte silencieusement. À ce moment-là, le polyane est sous une dalle de béton durci : tu ne peux plus rien faire.
