Couler une dalle béton en plusieurs fois : où placer et traiter la reprise

La réponse courte

Couler une dalle béton en plusieurs fois est possible, mais crée une jonction mécanique qui devient un point faible si elle est négligée ; le succès dépend du respect strict du traitement de surface (nettoyage de la laitance, primaire d'accroche), de l'attente minimale de 7 jours entre les deux coulages, de la continuité du ferraillage et du dosage identique du béton.

Reprise de coulage : où la placer et comment la traiter.

Ce que tu dois savoir avant de scinder le coulage

Une dalle coulée en deux fois n’est plus monolithique. Les deux éléments forment une jonction mécanique, pas une fusion — et cette jonction devient un point faible si tu la négliges.

Trois raisons concrètes poussent à scinder : la surface est trop large pour couler d’un seul tenant, un délai imposé sépare deux phases du chantier, ou tu manques de matériel ou de main-d’œuvre pour terminer le même jour. Aucune honte à ça. La question n’est pas d’éviter la reprise, c’est de la faire propre.

Une fois le premier coulage durci, c’est terminé : tu ne rattrapes plus l’épaisseur, le ferraillage ni la géométrie. Le point de non-retour est là. Seul le traitement de surface du béton durci — nettoyage, primaire d’accroche — peut encore influer sur la qualité de la jonction.

La nature du support change tout. Une dalle de garage en zone froide ne se comporte pas comme un dallage extérieur en été. Les durées d’attente, la saison, la météo : tous ces paramètres déterminent combien de temps le béton doit prendre avant la deuxième phase.

Où tracer la reprise de coulage : la ligne du premier coulage

Avant de couler, tu dois tracer exactement où s’arrêtera le premier béton. Cette ligne n’est pas approximative.

Commence par identifier la direction des efforts. Une dalle de garage travaille perpendiculairement à sa portée — la reprise doit être perpendiculaire à cette portée, rarement parallèle. C’est comme ça que les deux bétons travailleront ensemble sous charge et non l’un contre l’autre.

Place cette ligne au maximum aux 2/3 de la surface, idéalement vers la moitié si la géométrie le permet. Reste loin des angles et des rives : c’est là que la contrainte se concentre et se casse en premier.

Marque physiquement avec un cordeau bleu avant le coulage. Pas de « à peu près » — cette ligne doit guider chaque pelletée, sinon tu repères à l’œil après la prise et c’est faux.

Vérifie aussi que la zone future (deuxième coulage) aura son ferraillage intact et son encoffrage stable après la prise. Une armature qui dépasse ou un coffrage qui bouge : c’est fichu avant de commencer.

Préparation du béton et temps d’attente avant la reprise

Le béton ne se reprend pas le lendemain. En conditions normales (15–20 °C), tu attends 7 jours minimum. En saison chaude ou froide, ajoute 3 à 7 jours. C’est le temps réel qu’il faut pour que l’eau de gâchage migre en profondeur et que la surface durcisse.

Avant 5 jours, le béton est encore trop plastique — il s’affaisse sous son poids. Après 3–4 semaines, tu ne gagnes plus rien : il a perdu son eau libre. Le bon moment, c’est 7 à 14 jours. À ce stade, tu grattes la surface avec un ongle de cheville en acier sans la pulvériser. Si ça se désagrège, attends encore 2–3 jours.

Les conditions climatiques transforment le calendrier. Un coulage en hiver, surtout s’il pleut, ralentit la prise : le béton reste froid et humide, repousse le délai de 5 à 10 jours. En été, l’inverse : desséchement rapide et retrait précoce. Vérifie la surface avant de gratter, pas le calendrier.

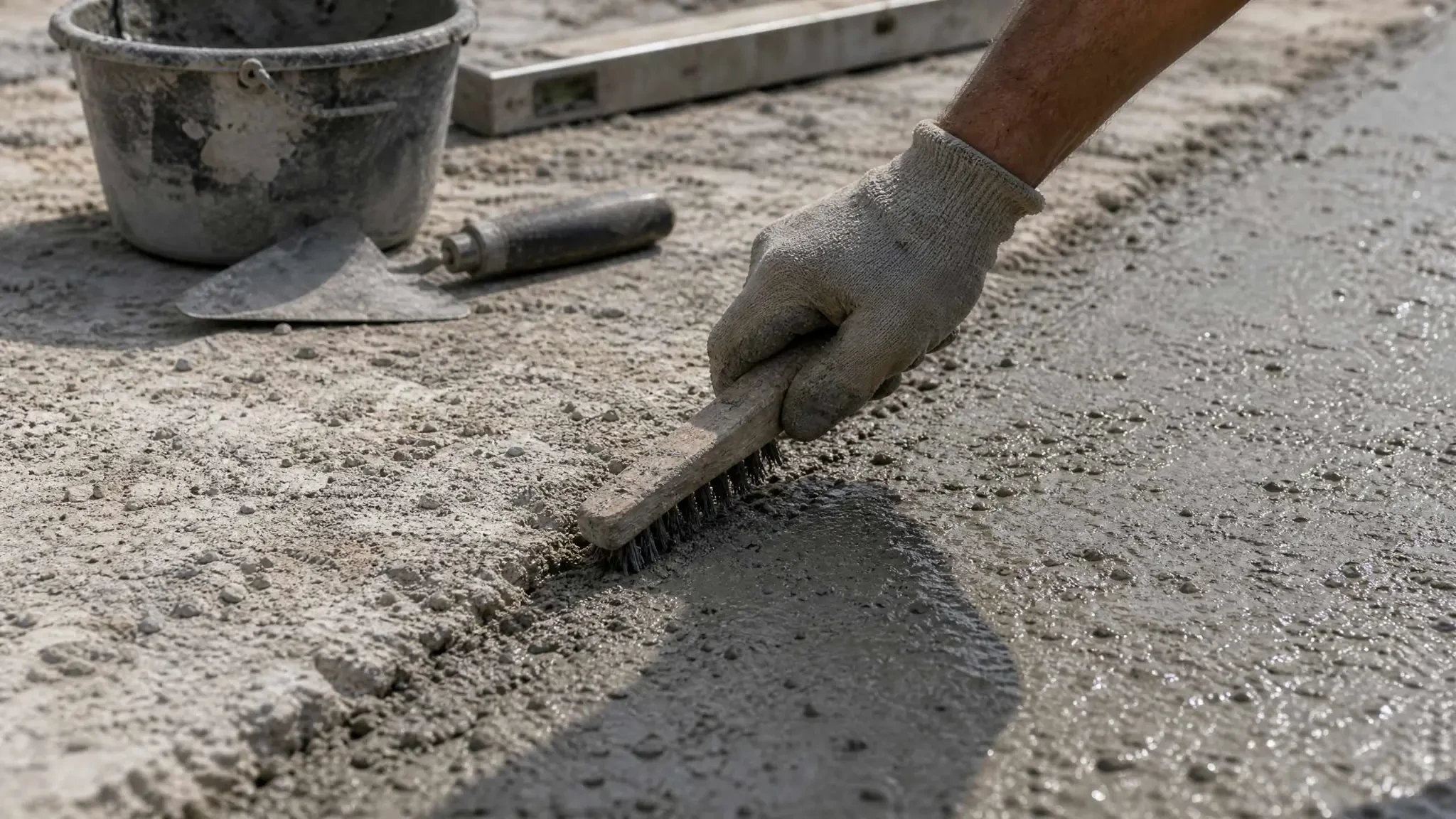

Nettoyage de la surface de reprise : ôter la laitance

La laitance, c’est cette poudre blanche ou beige qui recouvre le béton durci. Elle n’accroche à rien — c’est un film mort qui empêchera le nouveau béton de saisir l’ancien.

Avant de couler, tu passes un burin posé à plat sur toute la surface. Pas besoin de frapper fort : la laitance part à la pression tranquille. Tu continues jusqu’à voir les graviers du béton ancien — c’est ton signal que tu as retiré la peau morte et atteint une surface capable de recevoir le nouveau coulage.

Si tu trouves des zones creuses ou molles, c’est un défaut du premier coulage : bulle d’air, sous-dosage, mauvais serrage du vibro. Tu enlèves toute cette zone faible, pas juste la surface — sinon le nouveau béton va finir sur du vide.

Une fois ça fait, tu rinces à l’eau juste avant de couler. La surface doit être humide — l’eau remplace la laitance dans les petits trous et aide l’accroche. Si de l’eau stagne, tu l’évacues : le nouveau béton sur du mouillé trop fort, c’est la même catastrophe que sur du sec.

Traitement de la surface de reprise : primaire ou hydrofuge

La surface où tu vas couler le béton neuf doit accrocher au béton ancien. C’est tout l’enjeu.

Le meilleur choix : un primaire d’accroche — époxy ou polyuréthane — appliqué fin et régulier sur la surface nettoyée et humide. Tu coules le béton neuf dans l’heure qui suit. C’est la méthode qui garantit la liaison la plus solide, surtout si la dalle reçoit une charge.

Sans primaire, c’est possible : une surface humide + béton neuf qui colle = ça marche. Mais avec moins de garantie. Réserve cette option au béton ancien bien conservé et à conditions sèches normales — pas en soubassement, pas en milieu humide.

L’interdit absolu : jamais de peinture, de vernis ou d’hydrofuge avant le coulage. Ça crée une barrière que le béton neuf ne franchit pas. La reprise se décolle dès la première charge, et à ce moment-là tu démolis.

Ferraillage à la reprise : continuité et travail ensemble

C’est là que tout se joue. Les fers longitudinaux — ceux qui travaillent en charge — doivent traverser la reprise sans interruption. Tu les laisses pointer du premier coulage, le deuxième béton les enrobe directement. Aucun chevauchement, aucune tentative de les faire se croiser : du béton coulé entre deux fers qui ne se touchent pas, c’est une zone faible qui fissurera.

Ajoute des fers transversaux de chaque côté de la ligne de reprise — le chaînage qui force les deux zones à travailler ensemble sous charge. Sans ça, la dalle n’est que deux plaques superposées.

L’enrobage doit rester identique sur les deux coulages. 5 cm minimum en intérieur, 6 à 8 cm en extérieur selon l’exposition. Varier l’épaisseur de béton autour de l’acier crée un retrait différentiel : une fissure sur toute la longueur de la reprise, garantie. Même épaisseur, même comportement, dalle unitaire.

Dosage et type de béton : même composition

C’est là que se jouent les fissures invisibles à l’œil nu. Un béton dosé à 300 kg de ciment par m³ ne se rétracte pas comme un béton à 280 kg — la différence se creuse au séchage, même si l’accrochage mécanique entre les deux coulages est parfait.

Si tu fais appel à une toupie (béton prêt à l’emploi), tu gardes la fiche technique du premier coulage : marque, dosage exact, slump. Tu redis ça au fournisseur au deuxième tour, sans approximation. Un « même type » sans les chiffres, c’est de la roulette.

En coulé sur place, tu notes les proportions réelles — nombre de pelles de sable, de ciment, de graviers, d’eau. Pas « une dose », les chiffres. Une pelle de sable en moins au gâchage suivant, et tu réintroduis le retrait différentiel que tu cherchais à éviter.

L’enjeu n’est pas la résistance mécanique : c’est le retrait. Même béton = même contraction, donc pas de fissure à la limite entre les deux coulages.

Mise en place du béton neuf : compactage et finition

Verse le béton par secteurs, pas d’un coup. Le béton ancien et ta surface de reprise doivent encaisser le poids progressivement — sinon tu romps la liaison ou tu affaisses la zone d’appui. Compacte au fur et à mesure avec une vibration (vibreur à immersion) ou à la fourche en piquant régulièrement pour chasser les bulles d’air. Trop de vides, c’est une dalle poreuse et fragile.

Ensuite, la décision du niveau. Tu peux remonter au même niveau que le reste de la dalle — invisible, mais ça exige que tu finisses l’ancien et le neuf avec la même surface au même moment. Ou tu laisses le neuf légèrement en retrait de 3 à 5 mm, créant un joint visible : c’est plus facile à gérer si le délai entre les deux coulages s’allonge, et le joint se rattrape moins mal que de l’invisible mal fichu.

Applique la même finition sur les deux coulages. Une dalle lissée partout doit l’être entièrement — pas de neuf brut à côté d’ancien talloché. Sinon tu traînes la reprise en évidence pour des années.

Séchage après le deuxième coulage et charge de la dalle

Tu as coulé, tu as lissé. Maintenant, il faut attendre. Minimum 7 jours avant de faire passer quoi que ce soit sur la dalle — engin, gravats, palette. Le béton neuf a besoin du même délai que le premier coulage, pas moins parce que c’est une « reprise ». La résistance se fait dans le temps, partout à la fois, pas zone par zone.

Ce que les gens oublient : c’est toute la dalle qui doit atteindre sa résistance, pas seulement le béton du deuxième jour. Les 7 jours, c’est pour l’ensemble.

Si le temps est très sec ou très chaud les 2–3 premiers jours après le coulage, humidifie le béton neuf — un simple arrosage régulier suffit. Pas pour qu’il « prenne mieux », mais pour éviter un retrait trop rapide de la zone neuve. L’ancien béton s’est déjà stabilisé ; le nouveau qui sèche en 24 h à la chaleur se rétracte différemment, et tu vois apparaître des micro-fissures dans le joint. Laisse sécher progressivement.

Erreurs à ne pas reproduire

Reprendre avant 5 jours, c’est couler du béton neuf sur une surface qui colle mal. Le premier béton n’a pas fini de tirer, tu ajoutes une charge dessus qui n’en fait pas partie — la reprise se fissure ou se décolle sous la charge réelle du garage. Attends une semaine complète.

La laitance (cette poudre blanche qui se forme en surface), si tu la laisses, le béton neuf glisse dessus comme sur du verre. Nettoie à la brosse dure en mouillant bien, ou à la meuleuse si c’est crasseux. Une reprise qui cède, c’est là-dessus.

Ne pas continuer le ferraillage à travers la reprise, c’est la dalle qui se casse au moment où elle encaisse du poids — exactement à la ligne de joint. C’est le point de non-retour après le premier coulage. Le treillis soudé ou les fers doivent traverser la reprise sans interruption.

Changer de dosage ou de ciment entre les deux coulages provoque un retrait différentiel invisible ou visible sous forme de fissures. Utilise exactement le même béton : même ciment, mêmes granulats, même dosage.

Couler sous la pluie ou oublier d’humidifier le premier béton avant le deuxième accélère le retrait du neuf et le fissure.
