Construire un garage en parpaing : les étapes principales et les limites du bricolage
Les étapes principales pour construire un garage en parpaing sont : terrassement et implantation (par professionnel), fondations et semelles (par maçon, 7 jours de prise), hérisson et dalle de fond (faisable à deux, 7 jours de séchage), premier rang de parpaing (crucial pour l'implantation, à deux), montée des murs (1 h 30 par rang, 24 h entre chaque), linteau sur ouverture (dimensionné par BE, 7 jours avant retrait des étais), chaînage en haut (à deux, 7 jours de prise), puis enduit (après 3 semaines minimum). Le gros œuvre complet prend 5 à 8 semaines minimum.
Vue d'ensemble du chantier et ce qui n'est pas à la portée d'un particulier.
Ce que tu peux faire toi-même, ce qui demande quelqu’un d’autre

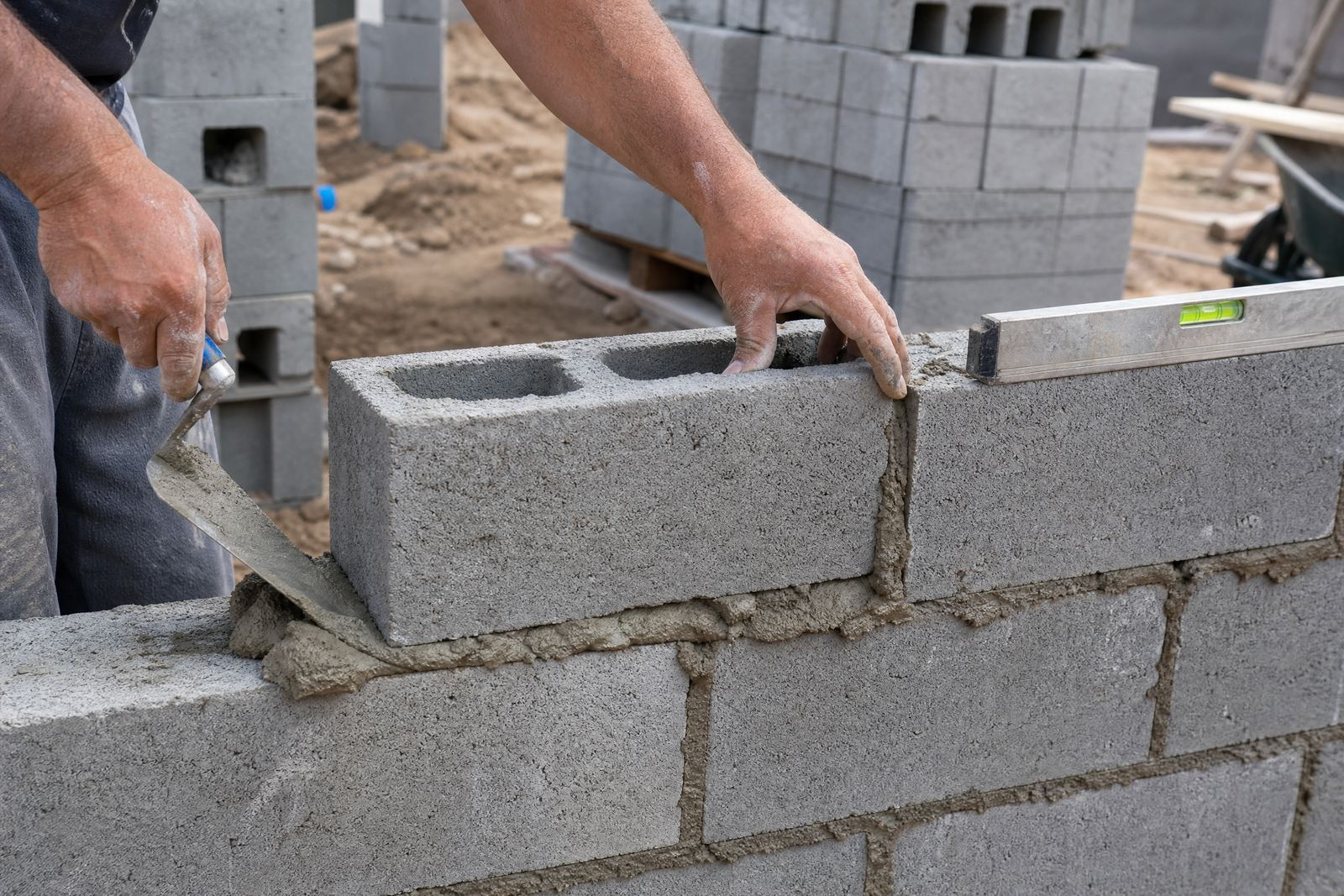

La montée des murs en parpaing, tu peux la faire seul ou à deux. C’est un geste répétitif, pas une affaire de diplôme. Le premier rang te prendra du temps parce qu’il commande tout le reste, mais une fois que tu as ton niveau et ton aplomb, c’est de l’application. Un mur mal monté, tu le démolis et tu recommences. C’est du travail, pas une catastrophe.
Les fondations, c’est autre chose. Avant même de poser le premier parpaing, il faut que la semelle soit à la bonne profondeur — assez bas pour ne pas tasser l’hiver suivant, assez bas pour passer sous la ligne de gel selon ta région. Cette profondeur dépend du sol réel (qu’il soit argileux, sableux ou rocheux change tout) et du climat de ta zone. Un bureau d’études calcule ça. C’est deux pages de dossier technique, pas une visite de cinq minutes. Si tu creuses trop shallow et que le sol gèle dessous, ta semelle tasse. Tu ne rattrapes pas ça : tu démolis et tu refonds.
Même logique pour un linteau au-dessus d’une ouverture. Le linteau doit porter la charge du mur au-dessus — c’est une question de portée, de hauteur d’ouverture, de poids du mur entier. Sous-dimensionné, il s’affaisse sur le temps. Surdimensionné, tu paies un surcoût bête. Un BE dimensionne ça. C’est pareil pour le ferraillage des fondations : combien de fers, quel diamètre, quel écartement. Ça se calcule, ça ne se gère pas à l’intuition.
Ce qui se rattrape : un mur qui n’est pas d’aplomb, un joint trop épais, une montée inégale. Ce qui ne se rattrape pas : une fondation insuffisante, un linteau qui fléchit. Ce deuxième lot se paie en démolition, pas en retouche.
Avant de commencer, demande-toi si tu touches à la structure porteuse. Si c’est oui, ou si tu ouvres une baie dans un mur qui porte, tu appelles un BE. C’est un coût de départ, pas un luxe. Une erreur là-dessus t’en coûte dix fois plus à l’arrachage.
Les étapes du chantier, dans l’ordre réel
Un chantier de maison neuve suit une séquence stricte. Dès qu’une étape est faite, ce qui vient après dépend entièrement de sa solidité. Te l’expliquer étape par étape, c’est te montrer où tu peux intervenir et où tu n’as rien à faire.
Terrassement et implantation. C’est du travail de pelle mécanique et d’un terrassier qui sait lire les plans du BE (bureau d’études). Tu n’y touches pas — les tranchées doivent être à la bonne profondeur, les axes implantés sans erreur. Louer une pelle et creuser approximativement te coûtera plus qu’un pro, parce que tu devras rattraper. Appelle quelqu’un.
Fondations et semelles. Ferraillage, coffrage, coulage du béton — c’est du travail de maçon ou terrassier. Toi tu regardes. Le béton doit rester intact 7 jours avant de charger quoi que ce soit dessus. Pas 6 jours. Le délai n’est pas négociable.
Hérisson et dalle de fond. À deux, tu peux le faire. Compactage du sol, mise en place du drain autour des semelles, puis coulage d’une dalle légère avec ferraillage si le BE le prévoit. Compte 3 jours de séchage avant d’y marcher sans trop le charger.
Premier rang de parpaing. C’est ton point de non-retour pour l’implantation du mur. Tu peux le faire seul, mais c’est mieux à deux. Tu dois vérifier au niveau en x et y, et tu dois vérifier l’alignement des parpaings le long des axes. Tout ce que tu laisses passer ici, tu le retrouves multiplié en haut du mur.
Montée des murs. Faisable à deux. Compte 1 h 30 par rang en rythme de croisière. Le mortier doit sécher 24 h avant de charger le mur suivant — c’est-à-dire avant de poser les linteaux ou de continuer à monter.
Linteau sur l’ouverture. Dimensionné par le BE, posé et étayé par un maçon. Pas toi. 7 jours avant de retirer les étais.
Chaînage en haut. À deux, tu ferrailles et tu coules le chaînage périphérique qui rigidifie tout. 7 jours de prise avant de charger — c’est-à-dire avant de poser la charpente ou la toiture.
Couverture. Pas toi. Charpente et toiture, c’est un professionnel.
Enduit. Faisable seul une fois que tout a séché — primaire d’accroche, enduit de base, finition. Mais tu attends 3 semaines minimum après le chaînage.
Les temps réels (préparation et séchage compris)
C’est là que les tutos vidéo deviennent des mensonges. Tu regardes un montage en accéléré, ça prend 3 minutes d’écran, et tu crois que c’est l’affaire d’une fin de semaine. Ce n’est jamais le cas.
Les fondations, c’est 2 jours de travail sur le terrain. Terrassement, ferraillage, coulage. Après, tu attends 7 jours pleins — pas 6, pas « ça va passer » — avant de monter le hérisson ou la dalle. Le béton de fondation ne tient pas sa portance avant. Tu charges plus tôt, tu fissurez, et là commence un problème qui dure.
L’hérisson et la dalle : 2 jours de mise en œuvre, puis 7 jours d’attente avant de poser le premier rang de parpaings. Encore une fois, ce délai n’est pas une recommandation, c’est une limite physique.
Les murs, c’est 8 à 12 jours à deux en boulot quotidien. À deux parce qu’un seul, c’est deux fois plus long, et plus épuisant. Tu montes 4 à 5 rangs par jour si vous êtes organisés — pas plus. Après le dernier rang, le mur doit sécher 7 jours avant de poser le linteau. Beaucoup de gens sautent cette étape. Le mortier retient encore de l’humidité, le linteau ajoute une charge, et le mur bouge. Puis il fissure.
Linteau et chaînage : 3 jours pour la mise en place, 7 jours de prise du béton avant de charger quoi que ce soit dessus.
L’enduit de façade ou d’intérieur, c’est 3 à 5 jours de mise en place selon la surface. Après, tu comptes 14 à 21 jours de séchage avant de peindre ou de mettre une finition définitive. Peindre trop tôt, tu scelles l’humidité à l’intérieur et tu obtiens une peinture qui cloque dans 6 mois.
Le gros œuvre complet, du terrassement à l’enduit fini, c’est 5 à 8 semaines minimum avant que la structure soit stable et chargeable. Jamais moins. Tu sautes des délais, tu gains une semaine sur le calendrier et tu perds 6 mois en fissures, en humidité qui s’éternise, en peinture qui se dégrade. Ça paraît long. C’est le temps que ça prend.
Ce qui se joue au premier rang
Le premier rang est ton unique point d’ajustement. Tout ce que tu laisses passer là — 2 mm de travers, une implantation approximative, un lit de mortier irrégulier — tu le retrouves multiplié en haut du mur. À mi-hauteur, il est trop tard pour corriger.
Avant de poser la première pierre, tu dois valider quatre choses : l’implantation (où exactement commence le mur), la hauteur de fondation (tu construis sur quoi), l’alignement (plomb et d’équerre), et la régularité du mortier sous chaque parpaing. C’est là que ton niveau à 1,20 m, ta règle et ton fil à plomb s’imposent. Pas de compromis sur ces outils.
Le lit de mortier du premier rang n’est jamais une fine couche. Tu prépares un mortier ni trop sec ni trop liquide, et tu poses une épaisseur régulière — généralement entre 15 et 20 mm — sur toute la largeur de la fondation. Chaque parpaing du premier rang doit reposer sur du mortier uniforme. Tu vérifies à la batte en tapotant légèrement : un son creux signifie que le parpaing baigne dans le vide, c’est faux. Tu le reprends.
Là où beaucoup bâclent : le deuxième rang. Ils le montent le jour même parce qu’ils « ont encore du temps ». Non. Si tu ne suis pas absolument certain que le premier rang est d’aplomb, au bon niveau, et sans bouger, tu laisses passer une nuit. Le mortier du premier rang doit avoir tenu, pas seulement séché. Continuer sur l’incertitude, c’est multiplier l’erreur.
Compte 6 à 8 heures pour monter les 2 ou 3 premiers rangs seul, préparation et vérification compris. Fais-le un jour où tu n’es pas pressé. Si tu dois corriger l’implantation en cours de route, ajoute 2 à 3 heures.
C’est ici que se joue tout. Un mur penché faux à partir du premier rang ne se rattrape pas par de l’enduit. Il se corrige en démolition. Tu n’auras pas envie de refaire 30 m² parce que tu as économisé 2 heures sur la vérification.
Les pièges du bricolage
C’est là que ça se paie. Pas en argent directement — en travail de rattrapage qu’il n’y aura pas parce qu’il n’existe pas.
Le premier piège, c’est le mortier. Tu le vois dur en surface après 24 h et tu crois que tu peux charger. C’est faux. Le mortier durcit à la traction lentement — le calcul de charge réelle prend 7 jours minimum. Le mortier ciment-sable sèche en surface en 24 h, mais n’atteint sa pleine résistance qu’après 28 jours. Le DTU et les bonnes pratiques recommandent d’attendre davantage que 24 h avant de charger significativement. Une étagère fixée à 2 jours, c’est du mortier poudre qui s’effrite sous le poids. Un linteau monté trop tôt fissure quand le chaînage se serre. Attends une semaine avant de faire travailler l’ouvrage.
Le second, c’est le premier rang. Tes parpaings sont mal alignés, mal de niveau, mal implantés dès la base, tu le découvres au sixième rang — et là, tu ne rattrapes rien. Un mur qui monte penché fissure au moment du chaînage, quand tu serres les fers. Tu démolis ou tu vis avec une fente. Passe autant de temps sur ce premier rang que tu le voudrais sur trois rangs normaux. C’est l’investissement.
Troisième : la dalle de fond paraît sèche en surface après 3 jours. Elle ne l’est pas en profondeur. Tu montes ton mur dessus, l’humidité remonte, le mortier ne prend pas bien, et dans 6 mois tu as des tassements ou des lézardes. Le béton de dalle, c’est 7 jours complets avant de charger.
Quatrième : l’ouverture — porte de garage, baie. Tu crois que tu peux y mettre n’importe quelle poutre. Un linteau, c’est un calcul structurel. Il doit reprendre le poids du mur au-dessus. C’est à la portée d’un bureau d’étude, pas à la tienne. Tu appelles quelqu’un pour le dimensionner.
Cinquième : la profondeur de semelle. Elle ne se choisit pas en regardant le voisin. Elle dépend de la région — la ligne de gel, c’est le critère. Elle dépend aussi du type de sol : tes fondations ne s’enfoncent pas au même niveau sur calcaire marneux qu’en limon. C’est un calcul, et un seul type d’intervenant y répond : le BE. Si tu fais autrement, tu attends 5 ans et le mur se fissure sans raison apparente. Ça s’appelle un tassement différentiel.
À chaque fois, c’est la même logique : impatience + dédain pour le calcul = ruine à retardement.
